Megkezdődött Budapest egyik legnagyobb erőművi berendezésének, a Kelenföldi Erőmű 55 tonnás gőzturbinájának felújítása. A több mint 1,2 milliárd forintból zajló felújítást cseh és lengyel üzemekben végzik, hogy a turbina a következő évtizedben is biztosítsa 140 ezer lakás és több ezer közintézmény fűtését és áramellátását.

Megkezdődött Budapest egyik legnagyobb erőművi berendezésének.Forrás: Veoila
Újjászületik Budapest egyik legnagyobb gőzturbinája és 1,2 milliárdból újítják fel a Kelenföldi Erőművet
Európai gépgyárakban zajlik a főváros egyik legfontosabb erőművének felújítása. A Kelenföldi Erőmű 55 tonnás gőzturbináját szétszerelték, majd Lengyelországba és Csehországba szállították karbantartásra. A több mint fél évig tartó, 1,2 milliárd forintos projekt célja, hogy a berendezés a következő 8–10 évben is biztonságosan lássa el Budapest lakosságát árammal és távhővel – számolt be a turbina felújítási munkálatainak megkezdéséről a Veolia.
Fél évig zajlik a felújítás

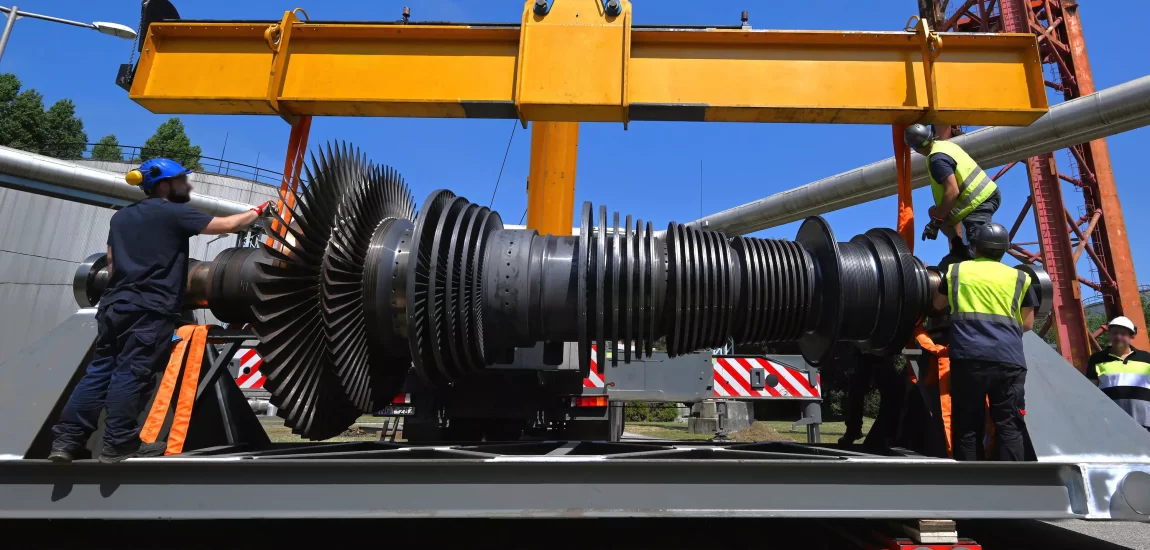

A 8 méteres, közel 55 tonnás gépóriást májusban kezdték szétszerelni, és a munkálatok egészen október végéig tartanak. A generátor forgórészét júniusban szállították el a lengyelországi Lubliniec városába, míg a turbina egyes részei a csehországi Plzeň üzemeibe kerültek. Magyarországon már nincsenek olyan speciális műhelyek, amelyek ekkora turbinák főjavítását képesek lennének elvégezni.
A karbantartási folyamatban az erőmű saját szakemberei mellett mintegy 20 külső vállalkozó is részt vesz. A munkát két év előkészítés előzte meg, amely alatt részletes munkameneteket dolgoztak ki, beszállítókat választottak, valamint megrendelték a szükséges anyagokat és alkatrészeket.
Turbinák fejlődése – ma egy turbina annyit tud, mint régen nyolc
A karbantartásra kerülő Siemens kondenzációs gőzturbina 2006 óta működik Kelenföldön, teljesítménye 50 megawatt, üzemmódja pedig rendkívül flexibilis a több megcsapolásnak köszönhetően.
A mai turbinatechnológia sokkal hatékonyabb, mint a régebbieké. Egy ilyen gép teljesítménye megegyezik a korábbi nyolc turbina összteljesítményével, miközben helyigénye 80 százalékkal kisebb.
A modern alkatrészeknek és üzemeltetési tapasztalatoknak köszönhetően a főjavításra már csak 8–10 évente van szükség, míg a múlt században ez évenként szükséges volt a karbantartás.
Nélkülözhetetlen Budapest energiaellátásában
A Kelenföldi Erőmű nemcsak áramot termel, hanem Budapest egyik legnagyobb távhőtermelője is. A Budapesti Erőmű Zrt. (BERT) a Főtáv hőigényének 60 százalékát biztosítja, ami 140 ezer lakás és 4 100 közintézmény fűtését és melegvíz-ellátását jelenti.
A turbina ideiglenes kiesése nem okoz fennakadást: a nyári igényeket kazánokkal fedezik, így a fogyasztók semmit sem éreznek a karbantartásból. Október 15-től, a fűtési szezon kezdetétől azonban a turbina már ismét teljes kapacitással fog üzemelni.
„Célunk a hibák kockázatának minimalizálása”
Bálint Ferenc, a Kelenföldi Erőmű igazgatója kiemelte, hogy a modern alkatrészeknek köszönhetően egyre ritkábban kell nagygenerált végezni, de a mostani beavatkozás garantálja a következő 8–10 év üzembiztonságát.
Kovács Márton, a karbantartási vezető elmondta, a munkafolyamat azért tart közel öt hónapig, mert a turbina és a generátor minden fő alkatrészét ki kell szerelni, és csak külföldön működnek olyan üzemek, ahol ilyen nagyteljesítményű berendezést képesek felújítani.
„A cél a karbantartási periódusok kitolása és a meghibásodási kockázat folyamatos csökkentése, ezért szigorúan ügyelnek a megelőző állapotvizsgálatokra” – emelte ki a jelentőségét Humenyik Zsolt, a Budapesti Erőművek igazgatója.
A Veolia szerepe Magyarországon
A Veolia csoporthoz tartozó Budapesti Erőmű Zrt. az ország egyik legnagyobb energetikai szolgáltatója. Évente 623 ezer lakos fogyasztásának megfelelő villamos energiát biztosít. 16 városban 270 ezer lakás és közintézmény távhőellátását biztosítja.
A vízüzletágán keresztül évente 15,6 millió köbméter ivóvizet szállít, és 193 millió köbméter szennyvizet kezel, több mint 2,2 millió embert vízszükségletét látja el.
A nagyteljesítményű turbina közel fél évre kiesik az erőmű villamos áram és távhő termeléséből, de ez nem okoz fennakadást a szolgáltatásban, mert a nyári igények kiszolgálását hagyományosan kazánokkal oldják meg. Az október 15. – április 15. közötti fűtési szezonban pedig már ez a turbina is teljes kapacitásával vesz majd részt.
